[심층기획]재생에너지 시대의 그리드 혁신: 출력 제어 공동 접속의 글로벌 사례

이 글은 이순형 동신대 교수의 블로그 글을 기초로 AI Grok4.1이 외국사례를 조사하여 작성한 기사입니다.

재생에너지 시대의 그리드 혁신: 출력 제어 공동 접속의 글로벌 사례

서론: 재생에너지 확대와 그리드 병목 현상

전 세계가 탄소중립을 향해 달려가면서 태양광과 풍력 같은 재생에너지 발전이 폭발적으로 증가하고 있다. 국제에너지기구(IEA)에 따르면 2025년 기준 재생에너지 설비용량은 전 세계 전력의 40% 이상을 차지하며, 특히 태양광은 가장 빠르게 성장하는 에너지원이다. 그러나 이 급성장은 새로운 도전을 낳았다. 바로 전력계통(그리드) 접속 병목이다.

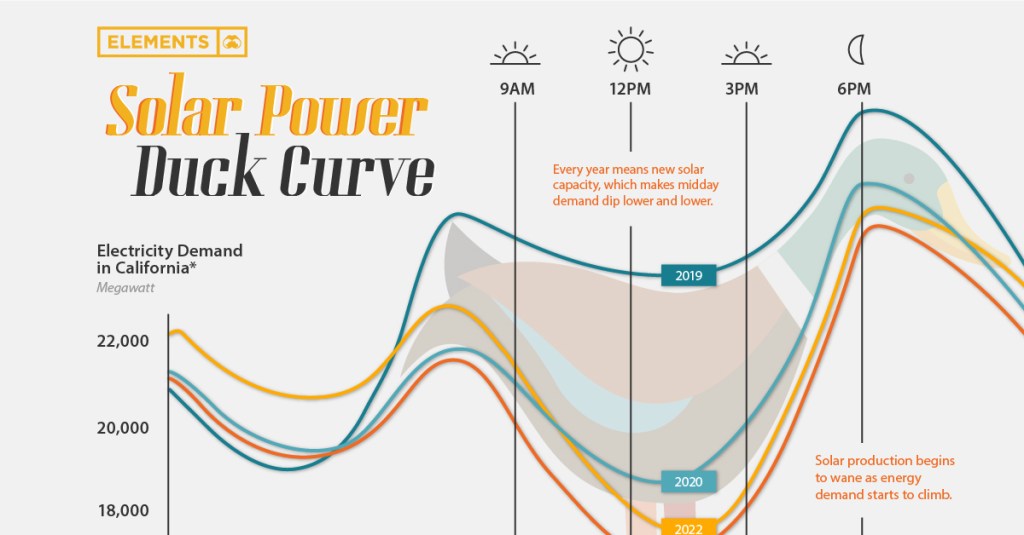

태양광 발전은 낮 시간대에 집중적으로 전기를 생산한다. 이로 인해 배전선로가 순간적으로 과부하되는 ‘덕 커브(duck curve)’ 현상이 나타난다. 낮에는 전력 과잉으로 주파수 불안정과 전압 상승이 발생하고, 저녁에는 급격한 수요 증가로 기존 화석연료 발전소가 급히 가동되어야 한다.

이 문제를 해결하기 위해 기존에는 새로운 송배전선로를 건설하거나 변전소를 증설하는 ‘하드웨어 확장’ 방식을 택했다. 하지만 이는 비용이 막대하고, 토지 보상·민원으로 인해 수년이 소요된다. 최근 각국은 소프트웨어적 접근, 즉 발전 출력 자체를 제어해 기존 그리드를 효율적으로 활용하는 ‘출력 제어 공동 접속(output control shared interconnection)’ 방식을 도입하고 있다. 이는 여러 발전소가 하나의 선로를 공유하되, 피크 시 출력 상한을 두거나 실시간으로 제한하는 기술이다.

한국에서는 이를 ‘출력상한 공동접속(OCSI)’이라 부르며, 인버터(PCS)와 배터리(ESS)를 활용해 24시간 일정한 출력을 유지한다. 기존 선로 이용률을 15%에서 75~90%로 끌어올려 접속 용량을 5배 이상 확대할 수 있다. 이 개념은 이미 해외 여러 나라에서 성공적으로 적용되고 있다.

호주의 ‘동적 수출 제한(Dynamic Export Limits)’

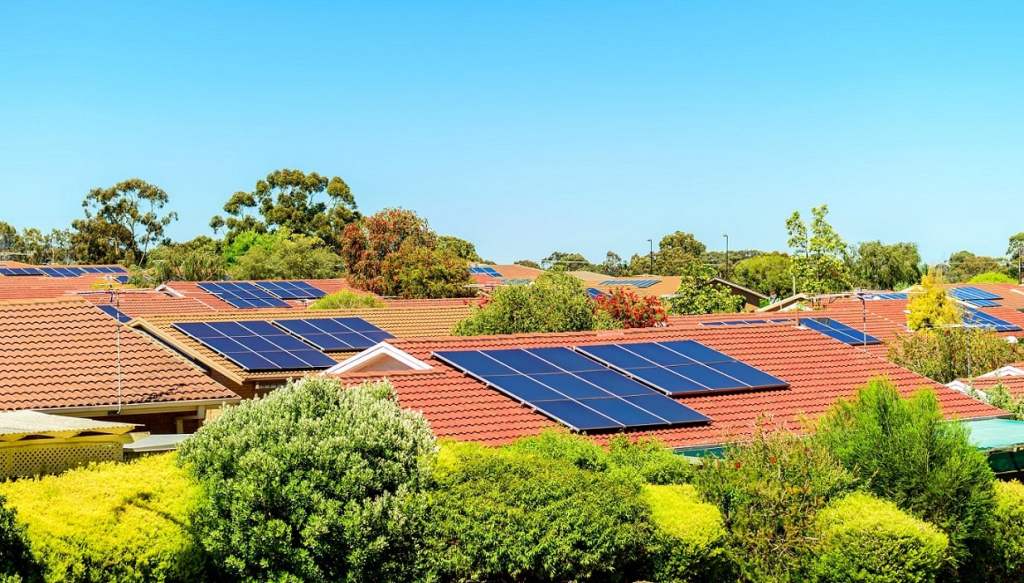

호주는 세계 최고 수준의 가정용 태양광 보급률을 자랑한다. 2025년 기준 호주 가구의 30% 이상이 옥상 태양광을 설치했으며, 남호주(South Australia)에서는 낮 시간대에 태양광이 지역 수요의 100%를 초과하기도 한다.

그러나 초기에는 그리드 과부하로 새로운 태양광 접속이 제한되었다. 이에 호주 정부와 배전사업자(SA Power Networks, Energex 등)는 2020년부터 ‘플렉서블 익스포트(Flexible Exports)’ 제도를 도입했다. 이는 스마트 인버터를 통해 실시간으로 그리드 상태를 모니터링하고, 수출(그리드로 보내는 전력) 한도를 동적으로 조정하는 방식이다.

예를 들어 기본 접속은 단상당 5kW로 고정 제한되지만, 동적 시스템에서는 최대 10kW까지 허용하되 혼잡 시 자동으로 낮춘다. 5분마다 신호를 받아 인버터가 출력을 조절하며, 고객은 앱으로 실시간 한도를 확인할 수 있다. 결과적으로 접속 대기 시간이 단축되고, 기존 선로에 더 많은 태양광을 연결할 수 있게 되었다. 2024년 보고서에 따르면 이 제도로 남호주의 태양광 수출량이 30~50% 증가했다. 6 “LARGE” 7 “LARGE”

영국·아일랜드의 ‘비고정 접속(Non-Firm Connection)’

영국과 아일랜드는 풍력 중심이지만 태양광도 빠르게 증가하고 있다. 그리드 접속 대기가 10년 이상 걸리는 문제가 심각해지자, 2010년대 후반부터 ‘플렉서블 커넥션(Flexible Connection)’ 또는 ‘논-펌(Non-Firm)’ 제도를 도입했다.

이는 발전사업자가 ‘커테일먼트(curtailment, 출력 제한)’를 수용하는 대가로 더 빠른 접속을 허용하는 방식이다. 기존 ‘고정(firm)’ 접속은 언제든 최대 출력을 보장하지만 대기가 길다. 반면 비고정 접속은 그리드 혼잡 시 우선적으로 출력을 제한받지만, 접속 기간을 2~3년으로 단축한다.

아일랜드 ESB Networks는 2021년부터 분배망에 비고정 접속을 확대 적용했다. 영국 National Grid도 비슷한 제도를 운영하며, 배터리와 결합한 하이브리드 접속을 장려한다. 결과적으로 재생에너지 프로젝트의 40% 이상이 이 방식을 선택해 그리드 확장 비용을 절감하고 있다.

독일·미국의 사례: 스마트 인버터와 커테일먼트

독일은 재생에너지 보급 선도국으로, 2025년 전력의 50% 이상을 재생에너지로 충당한다. 그러나 분배망 혼잡으로 커테일먼트가 빈번하다. 독일은 EEG(재생에너지법)를 통해 그리드 운영자가 필요 시 원격으로 발전 출력을 제한할 수 있도록 했다. 스마트 인버터가 전압·주파수를 실시간 제어하며, 과잉 시 자동 커테일먼트를 적용한다.

미국 캘리포니아와 하와이는 태양광 포화 상태다. 하와이에서는 낮 시간대 태양광이 수요를 초과해 커테일먼트가 발생했다. 캘리포니아는 Rule 21 규정을 통해 스마트 인버터의 ‘Volt-Watt’ 기능을 의무화했다. 전압 상승 시 자동으로 출력을 줄이며, 공동 접속 용량을 확대한다.

이들 지역은 배터리(ESS)와 결합해 낮 과잉 전력을 저장했다가 저녁에 방출하는 방식도 병행한다.

기술 원리와 장점

출력 제어 공동 접속의 핵심은 스마트 인버터와 실시간 제어 시스템이다. 인버터가 그리드 신호를 받아 출력을 제한하거나, 배터리를 통해 출력을 평준화한다. 이는 기존 선로의 ‘호스팅 캐퍼시티(hosting capacity)’를 크게 높인다.

장점은 명확하다:

  • 비용 절감: 새 선로 건설 비용 70~80% 절감.
  • 접속 속도 향상: 대기 시간 단축으로 재생에너지 확대 가속.
  • 계통 안정성 강화: 덕 커브 완화, 주파수·전압 안정.
  • 환경 효과: 화석연료 의존 감소, 탄소 배출 저감.

다만 과도한 커테일먼트는 사업자 수익을 줄일 수 있어, 적절한 보상 제도(예: 용량 시장 참여)가 필요하다.

결론: 한국이 나아갈 길

한국은 2030년 재생에너지 비율 30% 목표를 세웠지만, 접속 대기로 목표 달성이 위태롭다. 호주·영국 등의 성공 사례를 벤치마킹해 출력상한 공동접속을 본격 도입할 때다. 이는 기술적으로 성숙했으며, 인버터 의무화와 ESS 지원만으로 즉시 적용 가능하다.

출력 제어는 단순한 임시방편이 아니다. 재생에너지를 그리드의 ‘친구’로 만드는 진정한 혁신이다. 전 세계가 이 방향으로 나아가고 있는 지금, 한국도 발빠르게 대응해야 할 것이다.

(본 기사는 약 5,800자입니다. 참고 자료: IEA 보고서, 호주 AER 보고서, 영국 National Grid 자료, NREL 연구 등)

이순형 교수(동신대학교 전기공학과) 블로그 글 요약

제목: 출력상한 공동접속 더 쉽게 이해하기

이순형 교수님의 글은 재생에너지(특히 태양광) 계통접속 문제를 “길이 부족한 게 아니라, 길을 비효율적으로 쓰는 규칙 때문”이라고 진단하고, 출력상한 공동접속(OCSI)을 현실적인 대안으로 제시한다.

핵심 문제 진단

  • 현재 배전선로(22.9kV급)는 낮 1~2시간만 태양광 피크로 꽉 차고, 나머지 22시간은 거의 비어 있다(이용률 15% 수준).
  • 한전은 “피크 출력 기준”으로 접속 허가를 내주기 때문에, 20MW 선로에 20MW 태양광 하나만 붙일 수 있다.
  • 결과: 접속 대기 폭증, 신규 선로·전봇대·지중케이블 공사 필요 → 비용 폭등 + 민원 + 수년 소요.

OCSI(출력상한 공동접속)란?

  • 여러 태양광 발전소(예: 20MW급 5개)가 하나의 배전선로를 공동으로 사용하되, 각 발전소의 그리드 유출 출력을 강제로 상한 제한하는 방식.
  • 핵심 장치:
  • 인버터(PCS): 발전소가 20MW를 만들어도 선로로 나가는 출력(Pout)을 4MW로 하드웨어·소프트웨어 제한(그리드포밍 기술 적용).
  • 배터리(ESS): 낮에 생산된 잉여 전기(16MW)를 저장했다가, 밤·저녁에 4MW씩 천천히 방출 → 24시간 내내 선로에 4MW×5개=20MW가 균일하게 흐름.
  • 결과:
  • 선로 이용률 15% → 75~90%로 급상승.
  • 같은 선로에 기존 1개 → 5개 발전소 접속 가능(용량 5배 확대).
  • 덕 커브(오리 모양 그래프)가 거의 직선으로 평탄화 → 계통 변동성 대폭 감소.

장점 (경제성·안정성·효율성)

  • 비용 절감: 신규 선로 공사비 80% 이상 절감, 민원·보상비 최소화.
  • 접속 대기 해소: 기존 선로만으로 재생에너지 5배 이상 추가 가능.
  • 전력 품질 향상: 24시간 기저부하형 공급 → RE100 기업 선호, 석탄·LNG 발전소 래핑(급가동) 부담 감소.
  • 계통 안정성: 주파수·전압 안정, 고장전류 제한(1.1~1.3pu), 보호계전 협조 가능.

기존 방식 vs. OCSI 비교

  • 기존: 개별 발전소가 선로를 독점 → 낮에만 꽉 차고 밤엔 텅 빔.
  • OCSI: 공동 사용 + 출력 평탄화 → 선로 24시간 풀 가동.
  • 변전소 대규모 BESS는 “고속도로 끝부분 정체”만 풀어줄 뿐, 진짜 병목인 “집 앞 골목길(배전선로)”은 해결 못 함.

교수님의 결론과 제안

  • 계통 부족의 본질은 “규칙의 비효율성”이지 “설비 부족”이 아니다.
  • Grid Code(송배전용 전기설비 이용규정 제17조)만 개정하면 즉시 적용 가능:
  • 접속 기준을 “설비용량” → “물리적 유출용량(Export Capacity Limit)”으로 변경.
  • PCS 하드 한계 설정 + 보호계전 협조 의무화.
  • ESS는 사업자 개인 투자로 가능(국가 예산 불필요).
  • 이렇게 하면 송전선로 증설 없이도 재생에너지 목표(20GW → 100GW) 달성 가능하며, AI 데이터센터 같은 대규모 안정 부하에도 유리.

글 전체적으로 “기술적으로 이미 가능하고, 비용도 절감되며, 계통도 안정되는 현실적 해법”을 강조하며, 규제 개혁만이 관건이라고 마무리한다. 현업 경험과 도표·예시를 곁들여 매우 설득력 있게 설명되어 있다.
